轨道交通蔡甸线、8号线三期工程开通

试运营有关工作情况汇报

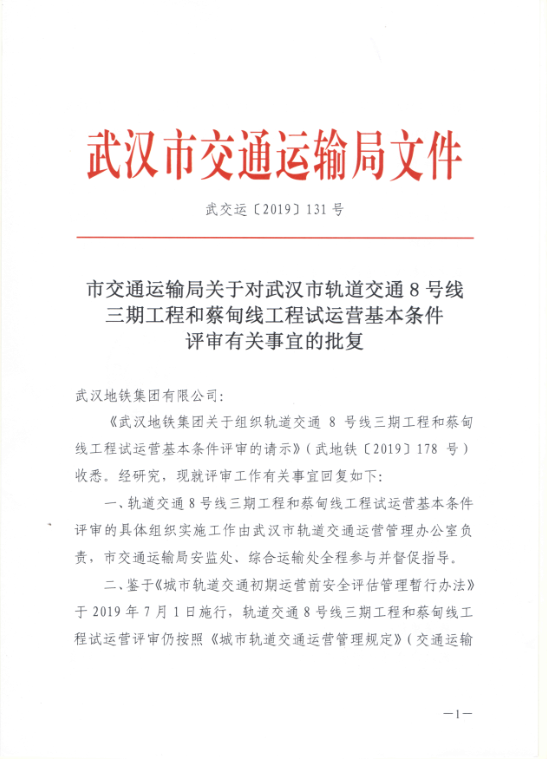

根据市交通局关于武汉市轨道交通8号线三期工程和蔡甸线工程试运营基本条件评审有关事宜的批复》要求,轨道办组织实施了蔡甸线工程、8号线三期工程的试运营基本条件评审工作,并6月22日至26日召开了两条新线的试运营基本条件评审会,专家组出具了蔡甸线工程和8号线三期工程的评审报告根据评审报告要求,地铁集团于7月29日完成了整改工作,8月2日评审机构上海市交通运输行业协会出具了复审报告,明确蔡甸线工程“对于投入试运营前必须整改的七大类的33个子项,已经全部完成整改,整改率达到了100%”;8号线三期工程“对于投入试运营前必须整改的七大类的35个子项以及1项前提条件8号线二期工程野芷湖站至马湖站区间以及马湖站轨行区、出入场线具备列车运行条件已经全部完成整改,整改率达到了100%”。武汉轨道交通蔡甸线工程对照国标《城市轨道交通试运营基本条件》,具备与4号线全线贯通试运营基本条件;8号线三期工程和二期工程野芷湖站、野芷湖停车场具备试运营的基本条件。

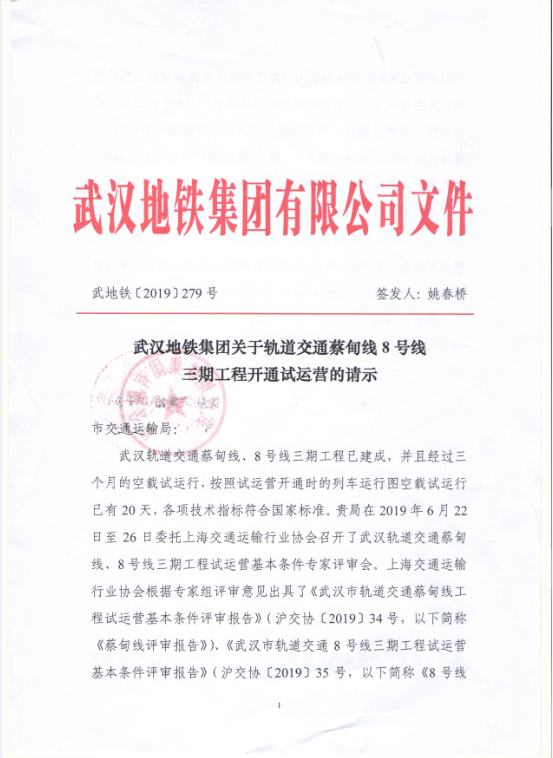

9月6日地铁集团向我局提交了《关于轨道交通蔡甸线、8号线三期工程开通试运营的请示》(武地铁【2019】279号)。9月9日,市轨道办、局综合协调处、客运处、法规处、安全应急处、规划处、建设处专题研究了轨道交通蔡甸线、8号线三期工程开通试运营相关事宜,认为轨道交通蔡甸线、8号线三期工程评审工作程序内容规范,试运营前必须整改问题全部完成,相关手续齐备,已具备开通试运营条件,建议局办公会通过后相关部门报请市人民政府批准开通试运营。



                                   武汉市轨道交通管理办公室

                                             2019年9月9日
